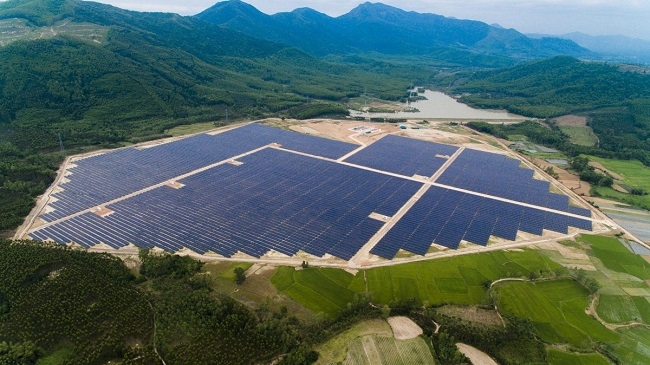

Cụ thể, năm 2020 trên địa bàn tỉnh Bình Định có 3 dự án điện mặt trời đăng ký triển khai với tổng công suất là 430MWp. Ghi nhận 3 dự án điện mặt trời đã được cấp có thẩm quyền bổ sung quy hoạch với tổng công suất là 430MWp, đã triển khai thi công xây dựng và đưa vào vận hành phát điện với tổng công suất là 316MWp.
Hiện còn 1 dự án đang triển khai giai đoạn 2 với tổng công suất là 114MWp. Dự kiến hoàn thành trong tháng 6/2021.
Tiến độ triển khai các dự án điện mặt trời tổng thể như sau: Nhà máy điện mặt trời Mỹ Hiệp (huyện Phù Mỹ) do Công ty CP Năng lượng tái tạo Việt Nam Việt thực hiện, công suất 50MWp, theo quyết định chủ trương đầu tư ngày 23/01/2019 của UBND tỉnh Bình Định. Dự án đã hoàn thành đầu tư xây dựng và vận hành phát điện trong tháng 12/2020.
Nhà máy điện mặt trời đầm Trà Ổ (xã Mỹ Lợi, huyện Phù Mỹ) do Công ty CP Năng lượng tái tạo Việt Nam làm chủ đầu tư. Với công suất 50MWp, dự án đã hoàn thành xây dựng và đưa vào vận hành phát điện trong tháng 12/2020.
Tiếp theo là 3 dự án Phù Mỹ (1,2,3) đều do Công ty CP Phát triển tầm nhìn năng lượng sạch thực hiện.
Nhà máy điện mặt trời Phù Mỹ 1 (xã Mỹ Thắng, xã Mỹ An, huyện Phù Mỹ), theo quyết định chủ trương đầu tư của tỉnh vào tháng 9/2018, có công suất 120MWp. Dự án đã hoàn thành giải phóng mặt bằng, giao đất giai đoạn 1 vào tháng 5/2020 và khởi công xây dựng công trình hồi tháng 6/2020.
Hiện giai đoạn 1 dự án đã hoàn thành đầu tư xây dựng và đưa vào vận hành phát điện (Tháng 12/2020 với công suất 37MWp). Giai đoạn 2 đang thực hiện giải phóng mặt bằng và thực hiện các thủ tục giao đất. Thời điểm dự kiến vận hành giai đoạn 2 là tháng 6/2021 với công suất 83MWp.
Tương tự, Nhà máy điện mặt trời Phù Mỹ 2 (xã Mỹ Thắng, huyện Phù Mỹ) được quyết định chủ trương vào tháng 9/2018, có công suất 110MWp, đã hoàn thành đầu tư xây dựng và đưa vào vận hành phát điện trong tháng 12/2020.
Nhà máy điện mặt trời Phù Mỹ 3, công suất 100MWp đã khởi công xây dựng công trình vào tháng 6/2020.
Giai đoạn 1 dự án đã hoàn thành đầu tư xây dựng và đưa vào vận hành phát điện. Giai đoạn 2 đang thực hiện giải phóng mặt bằng và thực hiện các thủ tục giao đất. Thời điểm dự kiến vận hành giai đoạn 2 là tháng 6/2021 với công suất 31MWp.
UBND tỉnh Bình Định cho biết, trong quá trình thực hiện đầu tư xây dựng các dự án điện mặt trời, chủ đầu tư dự án gặp khó khăn trong việc bồi thường, giải phóng mặt bằng. Các dự án mới đăng ký đầu tư chưa có trong quy hoạch, kế hoạch sử dụng đất của tỉnh nên phải điều chỉnh bổ sung làm kéo dài thời gian triển khai dự án.
Ngoài ra, do ảnh hưởng của dịch bệnh Covid-19 nên tiến độ trong hợp đồng sản xuất và cung cấp thiết bị điện mặt trời; hoạt động xuất nhập khẩu hàng hóa, xuất nhập cảnh của công nhân kỹ thuật và chuyên gia nước ngoài bị gián đoạn, làm ảnh hưởng đến tiến độ đầu tư xây dựng của các dự án điện mặt trời trên địa bàn tỉnh.
Khó khăn là vậy, nhưng theo đề xuất bổ sung vào quy hoạch điện VIII (gửi Bộ Công thương xem xét), UBND tỉnh Bình Định mới đây đã liên tiếp kiến nghị khá nhiều dự án quy mô – do phần lớn là các nhà đầu tư ngoại.
Điển hình là những dự án điện mặt trời Hội Sơn (100MWp tại huyện Phù Cát), điện mặt trời hồ Thuận Ninh (100MWp, huyện Tây Sơn).
Ở mảng điện gió, tỉnh liên tiếp xin bổ sung 3 dự án ngoài khơi Bình Định 1,2,3 (với tổng công suất lên tới 2.600MW tại TP. Quy Nhơn).
Cá biệt có nhà đầu tư PNE (Cộng hòa Liên Bang Đức) từng đề xuất việc phát triển công viên điện gió ngoài khơi tại tỉnh với tổng mức đầu tư dự kiến khoảng 1,5 tỷ USD.
Link bài gốc
